Doğu Münih jeotermal genişlemesi finansman zorluklarına rağmen devam edecek

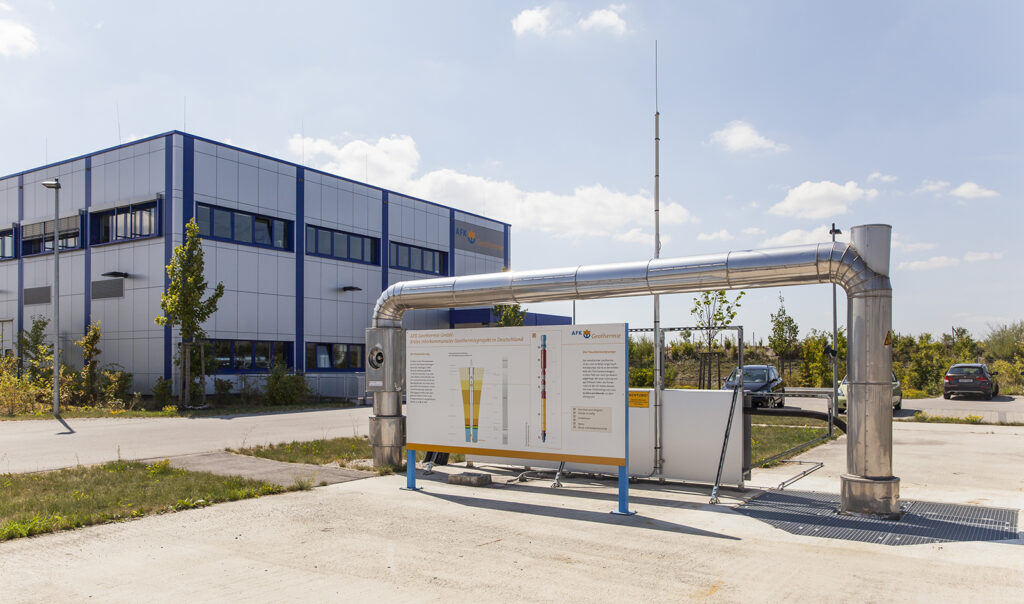

Almanya, Bavyera, Aschheim'daki AFK Geothermie tesisi (kaynak: AFK Geothermie)
Merve Uytun 13 Tem 2024

Almanya'daki belediyeler arası AFK Geothermie'nin sondaj ve ısıtma şebekesinin genişletilmesine yönelik planlar, devlet finansman desteğinin sağlanmasındaki zorluklara rağmen devam edecek.

Almanya’daki ilk belediyeler arası jeotermal enerji projesi olan ortak jeotermal şirketi AFK Geothermie GmbH, uzun zamandır jeotermal ısıtma ağlarının genişletilmesi için destek çağrısında bulunuyor. Ancak Bavyera Özgür Devleti, şirketin kredi almasına yardımcı olmak için gereken finansman desteğini sağlamadı.

“Herkes jeotermal enerjiden bahsediyor, projeler politik olarak arzu ediliyor. Ama sonra toplulukları da desteklemeniz gerekiyor,” diyor Genel Müdür Martina Serdjuk.

Jeotermal şirketi AFK GmbH, 2008 yılında Doğu Münih’teki Aschheim, Feldkirchen ve Kirchheim toplulukları tarafından kuruldu. Şu anda üç toplulukta da 1600 müşteriye jeotermal ısı sağlıyor. Ancak AFK, daha fazla müşteriyi ağına bağlamak istiyor. Bunu yapmak için ek kuyuların delinmesi gerekiyor.

Şirket kurulduktan birkaç yıl sonra genişleme planları zaten tartışılmıştı. Ancak, Rusya’nın Ukrayna’ya saldırmasının neden olduğu belirsizlik, bu planları hızlandıran bir paniğe yol açtı. Jeotermal için daha önce hiç olmadığı kadar büyük bir talep vardı ve AFK taleplerle doluydu. Bu nedenle, bölgesel ısıtma ağlarının sınırı beklenenden daha hızlı doldu.

Dış finansmana ihtiyaç var

Şimdiki plan, yaklaşık 90 °C sıcaklıkların beklendiği 2,5 kilometre derinliğe kadar bir kuyu delmek. Serdjuk bunun 25 ila 30 milyon avroya mal olacağını tahmin ediyor. Bu proje için dış finansman kaynaklarıyla görüşmeler halihazırda devam ediyor.

Ancak, topluluklar böyle bir kredi için gereken teminatı güvence altına almakta zorluk çekiyor. Özgür Devlet’in fonlarının çekilmesi bunu daha da zorlaştırdı. Bu yılın başlarında, Özgür Seçmenler, CSU ve AfD temsilcilerinin karşı oyları sonrasında jeotermal için devlet sübvansiyonları kesildi.

“Federal BEW fonlaması aracılığıyla şu anda yüzde 40 oranında sübvansiyon var, ancak maliyetlerin yüzde 60’ı belediyeler tarafından karşılanıyor. Bu nedenle bir garanti programı çok önemli, ” diyor Unterhaching Yeşil Partisi’nden Claudia Köhler.

Zorluklara rağmen proje devam ediyor

Serdjuk, zorluklara rağmen ikinci kısmın 2027’de faaliyete geçebileceğine inanıyor. Genişlemenin sadece sondajla değil, merkez ve ısıtma şebekesinin de genişletilmesiyle yapılması gerekiyor.

Şu anda vatandaşların gelecekteki jeotermal ısıtma çalışmalarına bağlanma konusundaki ilgisini ölçmek için bir anket yürütülüyor. Bu anketten elde edilen bilgiler daha sonra hangi sokakların bağlantı bekleyebileceği ve bunun ne zaman gerçekleşeceği konusunda bir plan geliştirilmesine yardımcı olacaktır.

Serdjuk ve AFK ekibinin önlerinde yapacak çok işleri var ancak genel müdür bunun buna değeceğine inanıyor.

Kaynak: ThinkGeoEnergy
