VITO, Balmatt jeotermal tesisinde 1 yıllık testi tamamladı
Bir yıllık test ve sismik izlemenin ardından VITO, Belçika'nın Mol kentindeki Balmatt jeotermal tesisini yeniden başlatma olasılığını değerlendiriyor.
Mol, 23 Mayıs 2022: VITO Yönetim Kurulu 2021’in başlarında jeotermal ısı üretiminin yeraltının stabilitesi üzerindeki etkisine ilişkin bir araştırma programı için jeotermal santrali yeniden başlatmaya karar verdikten sonra, 8 test aşaması başarıyla tamamlandı. Son test aşaması kesintisiz olarak 20 haftadan daha az sürmedi. Sismik olayların tespiti önemli ölçüde iyileştirildi. Bu, derin yeraltında neler olup bittiğinin ve bunun yüzeydeki olası etkisinin daha doğru bir resmiyle sonuçlanır. Test aşamalarında oluşturulan kapsamlı veri seti şimdi detaylı olarak analiz ediliyor.
Balmatt sahası jeotermal santralinin yeniden başlatılması
Ön araştırma, Balmatt sahasındaki (Mol, Belçika) jeotermal enerji santralinde ve ilgili sismometre ağında çeşitli düzenlemelere yol açmıştır. Düzenlemeler, indüklenen sismisitenin nedenlerine ilişkin daha doğru araştırmalara ve yüzeyde algılanabilir sismik olayların risklerinin güvenilir bir şekilde değerlendirilmesine izin vermelidir.
Santral artık bir elektrik kesintisinin etkisiyle başa çıkmak için bir voltaj güvenlik cihazı ile donatılmıştır. Gazın tuzlu sudan salınması, sismik olayları tetikleyebilecek basınç dalgalanmalarına yol açabileceğinden, çalışma basıncının artırılması ve enjeksiyon borusunun uzatılmasıyla gazdan arındırma riski azaltılmıştır. Daha yüksek bir pompa debisinin enjeksiyon basıncının artmasına neden olduğu ve daha yüksek bir enjeksiyon basıncının daha fazla ve daha güçlü sismik olaylara yol açtığı tespit edildikten sonra, üretim kuyusundaki pompa, orijinalinden daha düşük debi sağlayabilen bir pompa ile değiştirildi.

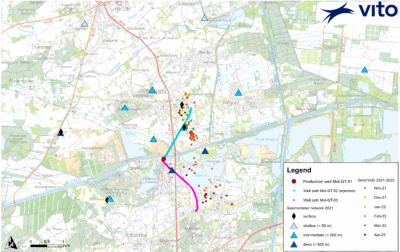

Bir diğer özellikle önemli düzenleme, sismometre ağının iyileştirilmesiydi. Araştırmacılar artık, hem zemin yüzeyinde (Dessel’in merkezine yakın) hem de 30 ila 2050 m derinliğindeki sondaj kuyularında çeşitli konum ve derinliklerde konumlandırılmış 16 sismometreye güvenebilirler. Bu nedenle, elde edilen daha ayrıntılı bilgiler, Mol ve Dessel altındaki derin yer altının sismolojik davranışı, sismik olayların nedenleri ve Balmatt tesisindeki faaliyetler ile sismisite arasındaki ilişki hakkında daha fazla bilgi sağlamalıdır. Bu, sismik riskin daha verimli bir şekilde değerlendirilmesine izin vermelidir.
Sekiz test aşaması sonrası
İlk test aşamaları, iki yıllık kapatmadan sonra tüm sistemi tekrar çalışır hale getirmek ve santraldeki ayarlamaları test etmek için tasarlandı. Her şey beklendiği gibi çalıştığı için bu başlangıç aşamaları kısa sürdü.
Ardından araştırmacılar, farklı üretim akış hızları ve enjeksiyon basınçları ile çeşitli senaryoları test etti. Fazlar arasında, araştırmacılar tesisin kontrollü kapatılmasının etkisini de izleyebildiler.
Sismometre ağının genişletilmesi amaçlanan hedefe ulaştı. Sismometre ağının performansının artması, algılama aralığının net bir şekilde iyileştirilmesine neden olur. Geçen yıl boyunca oluşturulan veri seti, derin yeraltındaki hareketlerin daha doğru bir şekilde haritalanmasını sağlıyor. Kelimenin tam anlamıyla, sismik olayların yeri ve mecazi olarak, sismisitenin yer üzerindeki etkisinin ne olabileceği. Kayıt için: Şimdiye kadar, yüzeyde algılanabilir hiçbir sismik olay tespit edilmedi. Çok kapsamlı veri seti, derin yeraltını ve jeotermal enerji santralinin üzerindeki etkilerini doğru bir şekilde haritalamak için şimdi daha fazla araştırılıyor.
Test aşamaları sırasında üretilen jeotermal ısı, VITO tarafından boşa harcanmadı. VITO ve SCK/CEN’in ısı şebekesini beslemek için kullanıldı. Derin yeraltından toplam 122.000 m³ sıcak su pompalanmıştır. Bu, 4 243 MWh’nin üzerinde ısı ve 912 ton CO2 emisyonu tasarrufu sağladı. Mevsime bağlı olarak bu, VITO ve SCK/CEN’in ısı talebinin %25 ila %100’ünün karşılanmasını sağladı.
2022-23 kışı için beklentiler
Test aşaması 8’de araştırmacılar, enjeksiyon basıncının düşmesine neden olan sabit bir akış hızı gördüler. 2 Mayıs 2022’de, sabit bir enjeksiyon basıncının korunacağı test aşaması 9 başlatıldı.
2022 sonbaharında bu, mevcut test pompasının yetenekleri dahilinde daha yüksek akış hızlarında uzun vadeli aşamalarla sonuçlanmalıdır.
Kaynak: ThinkGeoEnergy
